КАПИТАЛЬНЫЙ РЕМОНТ
КАПИТАЛЬНЫЙ РЕМОНТ В МОУ ГИМНАЗИЯ Г. КРАСНОСЛОБОДСКА НАЧАТ 1 октября 2025 года
Нормативные документы
Письмо Минпросвещения РФ от 11.03.2022 N 03-296 О Методических рекомендациях.rtf
Постановление администрации Среднеахтубинского муниципального района №81 от 15.12.2022 Постановление №81 от 15 февраля 2022г. администрации Среднеахтубинского района.pdf
Телефоны горячей линии
- 8-84479-5-10-79 Молоканова Наталья Александровна, председатель комитета по образованию администрации Среднеахтубинского муниципального района
- 8-84479-5-12-31 Петрова Татьяна Петровна, главный специалист ХЭО комитета по образованию администрации Среднеахтубинского муниципального района
- 884479-6-01-70 Зотова Инна Александровна, директор МОУ Гимназия г. Краснослободска
Информация по выполнению капитального ремонта

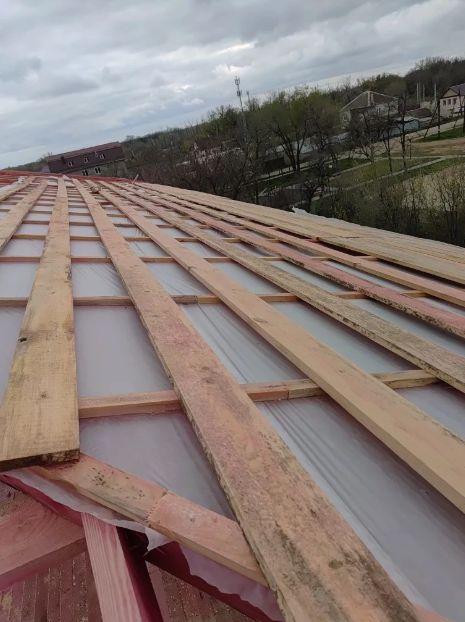

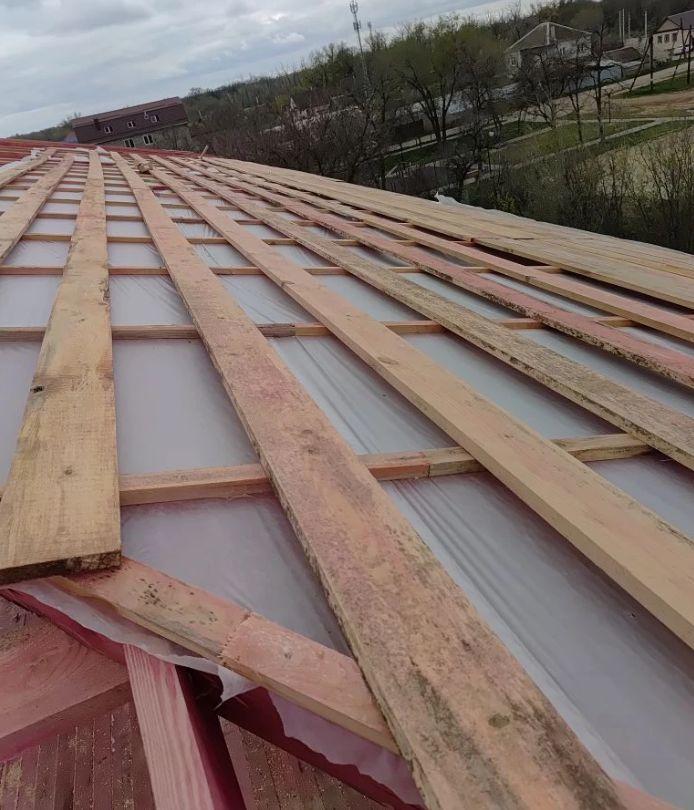

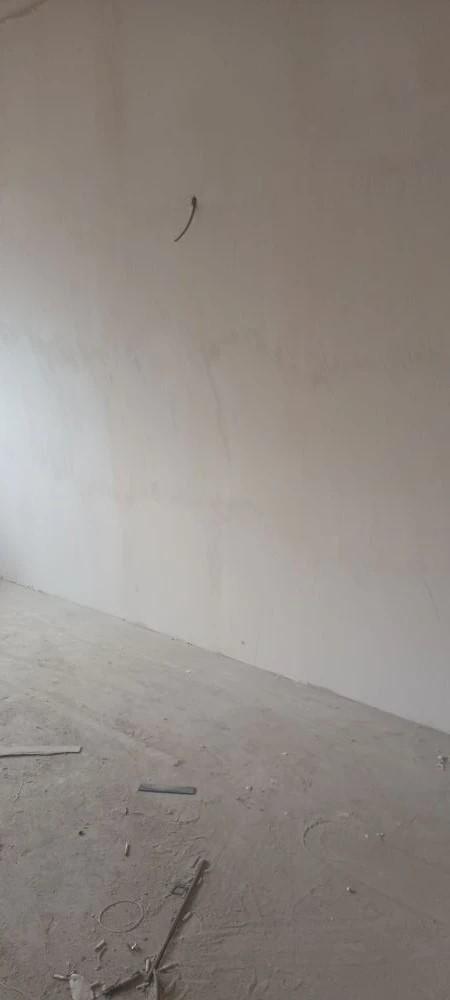

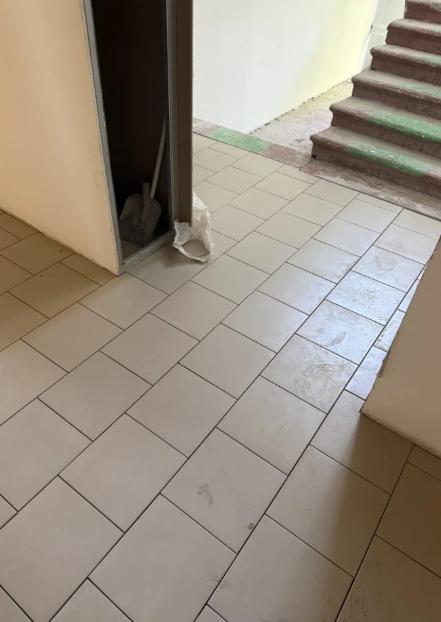

На 30 апреля 2026 сделан дощатый настил пола на 2 этаже и в кабинетах, отделаны стены и потолок ГКЛ (гипсокартонными листами). Идет работа по возведению конструкций крыши.

С 1 октября 2025 года по 15.04.2026 года была
демонтирована кровля, полы 1 и 2 этажа. Полностью выполнена перепланировка 1
этажа, а именно увеличен обеденный зал, возведены стены для школьных туалетов,
выполнена стяжка полов, демонтированы двери кабинетов. Поставлена и обработана
огнезащитным составом древесина для конструкции каркаса крыши. Проведено

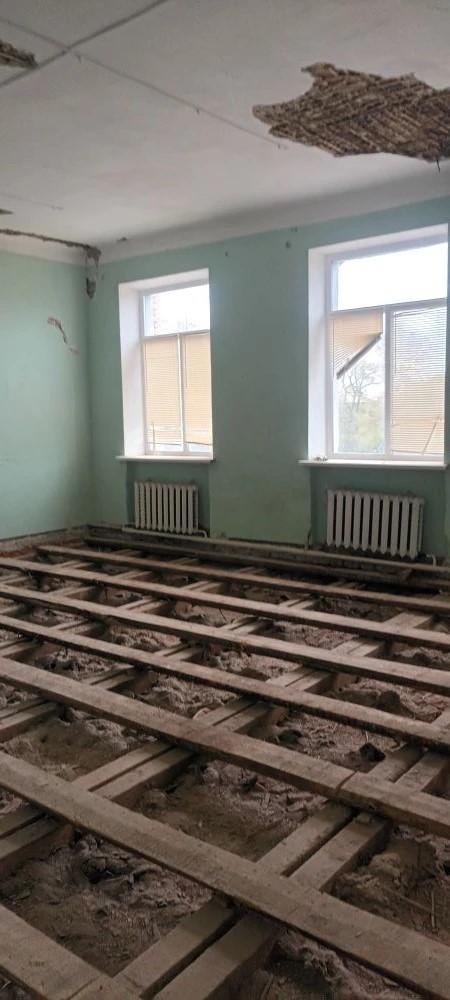

усиление окон. Уложен мауэрлат (брус по периметру крыши), собран черновой пол
на 2 этаже.

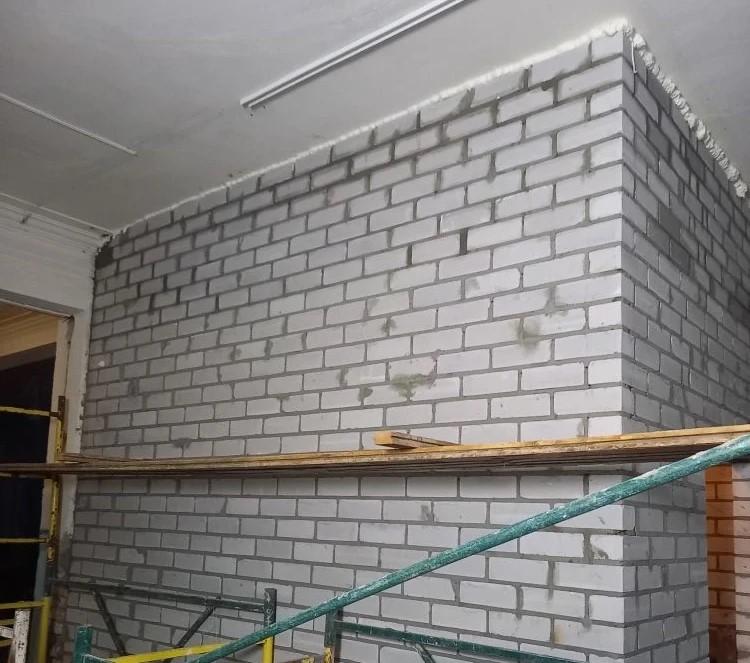

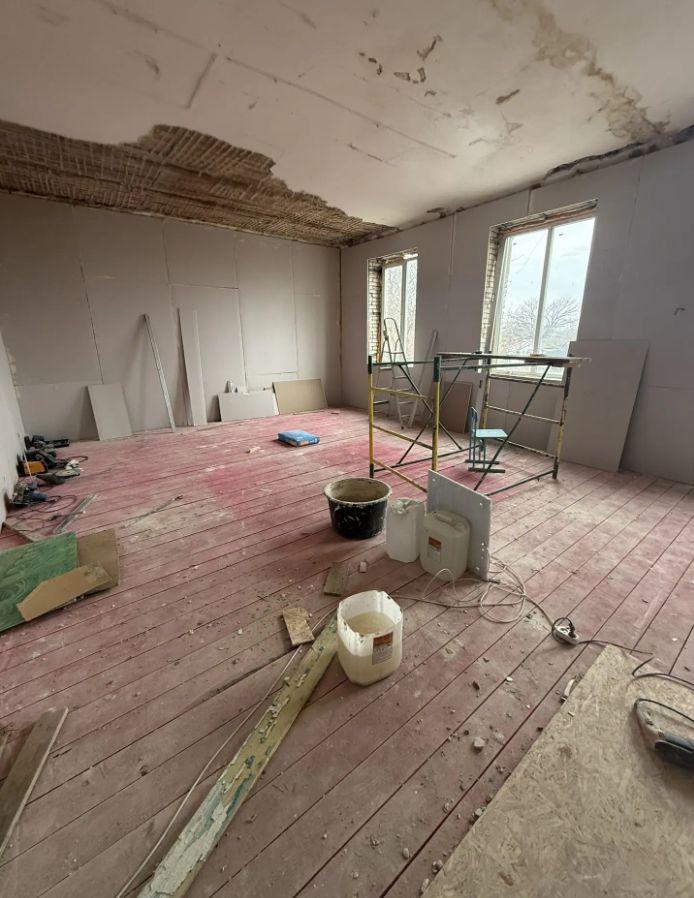

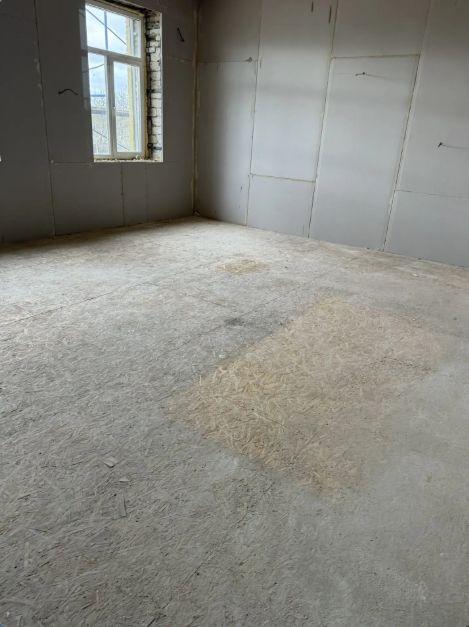

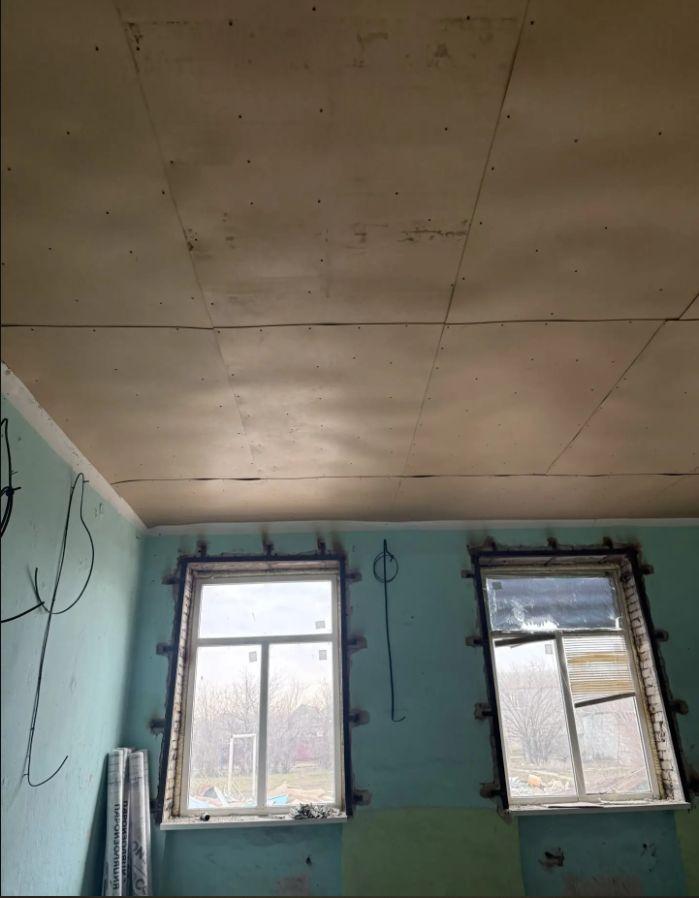

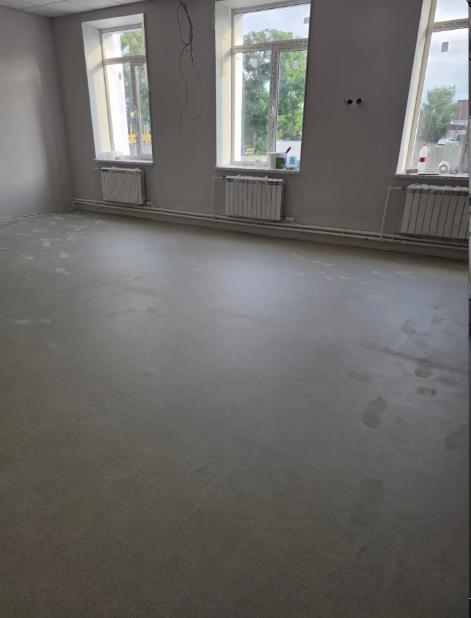

Закончена установка стропильной системы. Сделан дощатый настил пола на 2 этаже и в кабинетах, оштукатурены возведенные перегородки на 1 этаже, отделаны стены и потолок ГКЛ (гипсокартонными листами) на 1 этаже. Усилены оконные проемы. Демонтирована система отопления. Завершена укладка ОСБ-плит на полу 2 этажа.

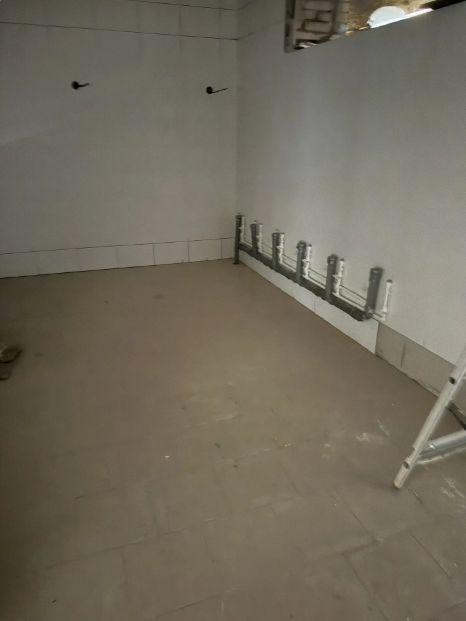

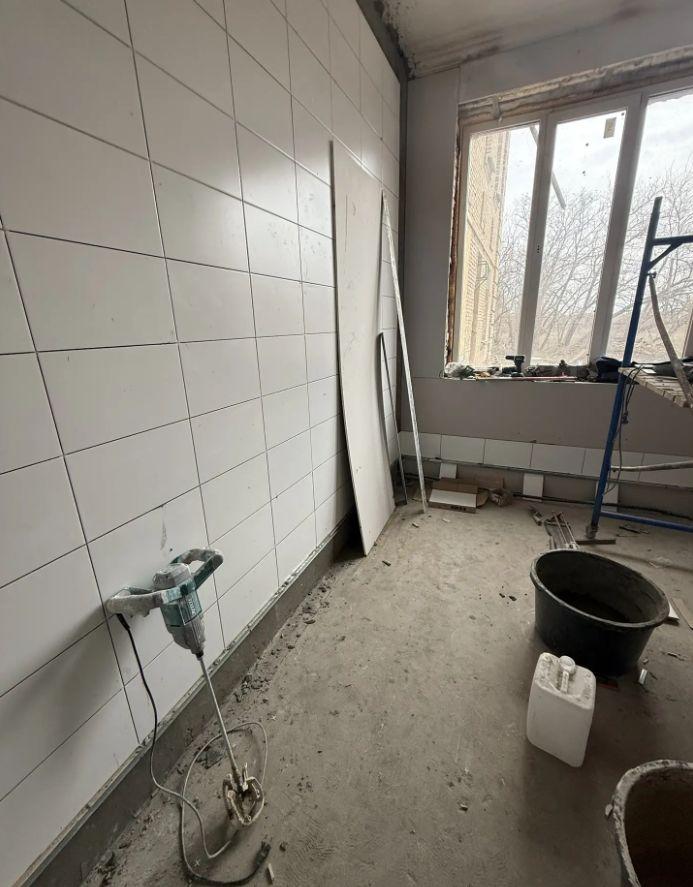

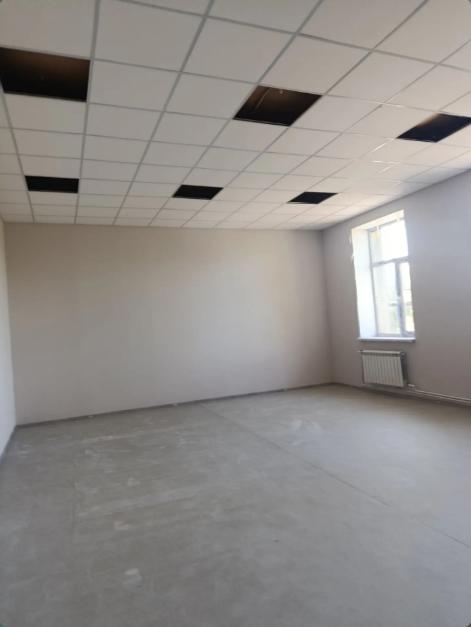

Произведена отделка стен и потолков гипсокартонными листами на 2 этаже, отделка стен плиткой в санузлах и столовой.

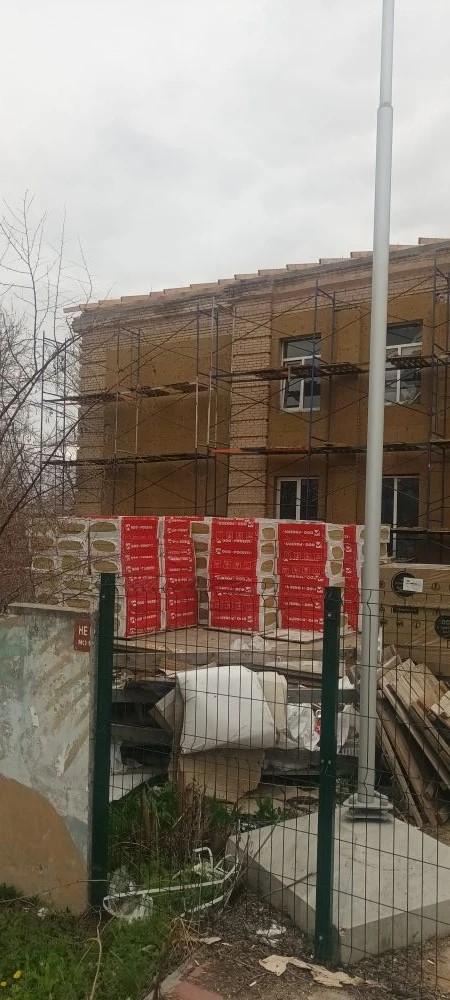

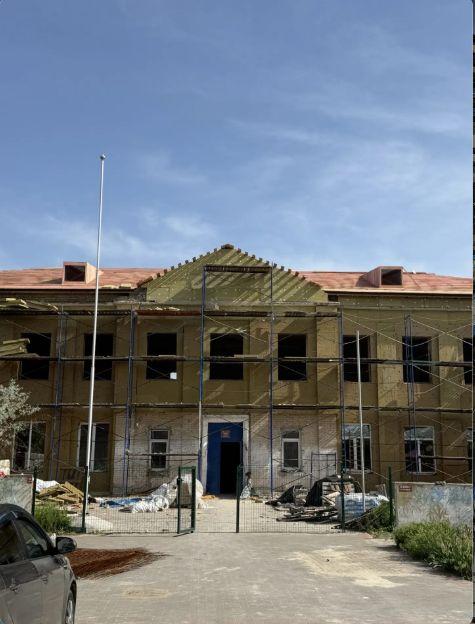

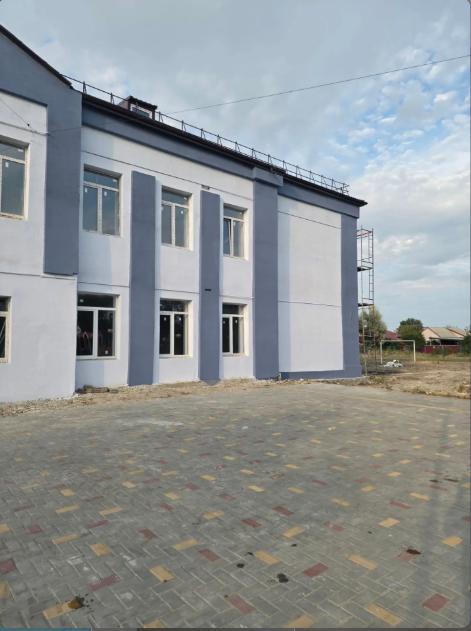

На втором этаже уложены ОСБ-плит в кабинетах. Продолжается отделка фасада здания. Началось оштукатурирование стен 1 этажа.
С 1 октября 2025 года по 07.04.2026 года была демонтирована кровля, полы 1 и 2 этажа. Полностью выполнена перепланировка 1 этажа, а именно увеличен обеденный зал, возведены стены для школьных туалетов, выполнена стяжка полов, демонтированы двери кабинетов. Поставлена и обработана огнезащитным составом древесина для конструкции каркаса крыши. Проведено усиление окон. Уложен мауэрлат (брус по периметру крыши), собран черновой пол на 2 этаже.
Закончена установка стропильной системы. Сделан дощатый настил пола на 2 этаже и в кабинетах, оштукатурены возведенные перегородки на 1 этаже, отделаны стены и потолок ГКЛ (гипсокартонными листами) на 1 этаже. Усилены оконные проемы. Демонтирована система отопления. Завершена укладка ОСБ-плит на полу 2 этажа.
Произведена отделка стен и потолков гипсокартонными листами на 2 этаже, отделка стен плиткой в санузлах и столовой.
На втором этаже началась укладка ОСБ-плит в кабинетах. Началась отделка фасада здания.
На 30.03.2026 года продолжается отделка стен и потолков гипсокартонными листами, отделка стен в санузлах и столовой плиткой, идет подготовка к отделке фасада здания. На стадии завершения укладка ОСБ-плит на полу 2 этажа.
На 25.03.2026 года закончена установка стропильной системы. Производится дощатый настил пола на 2 этаже и в кабинетах, оштукатурены возведенные перегородки на 1 этаже, производится устройство ГКЛ (гипсокартонных листов) на 1 этаже. Усилены оконные проемы. Демонтирована система отопления.
Идет отделка стен и потолков гипсокартонными листами, продолжается отделка стен в санузлах плиткой.

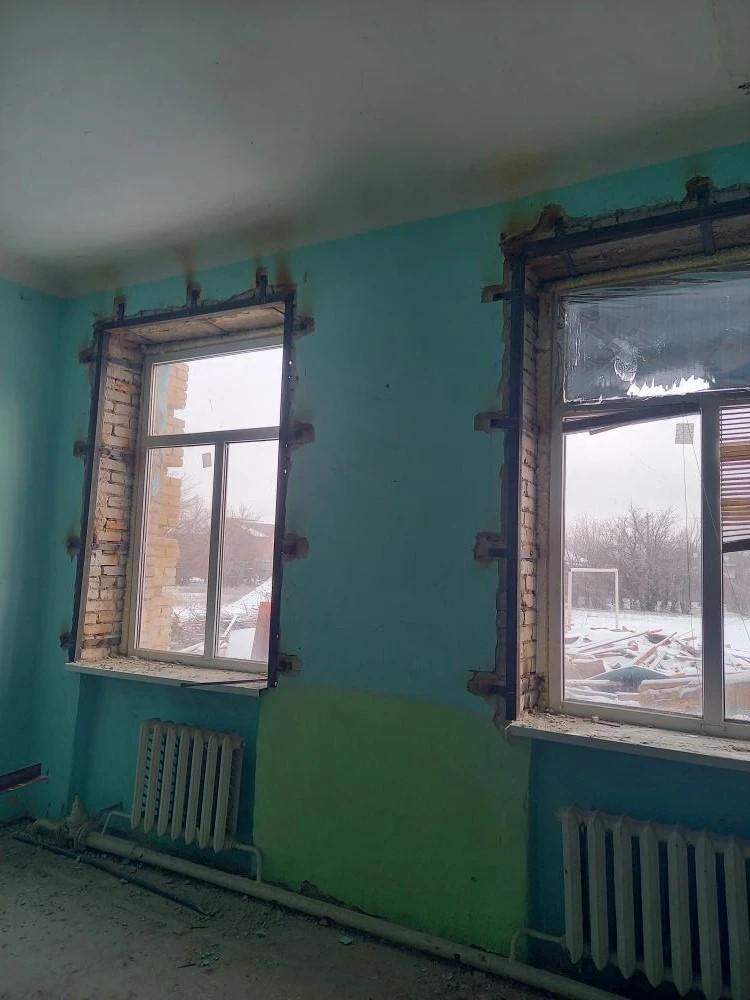

На 17.02.2026 года поставлена и обработана огнезащитным составом древесина для конструкции каркаса крыши. Проведено усиление окон. Проводится укладка мауэрлата (брус или балка), продолжается сборка чернового пола на 2 этаже.

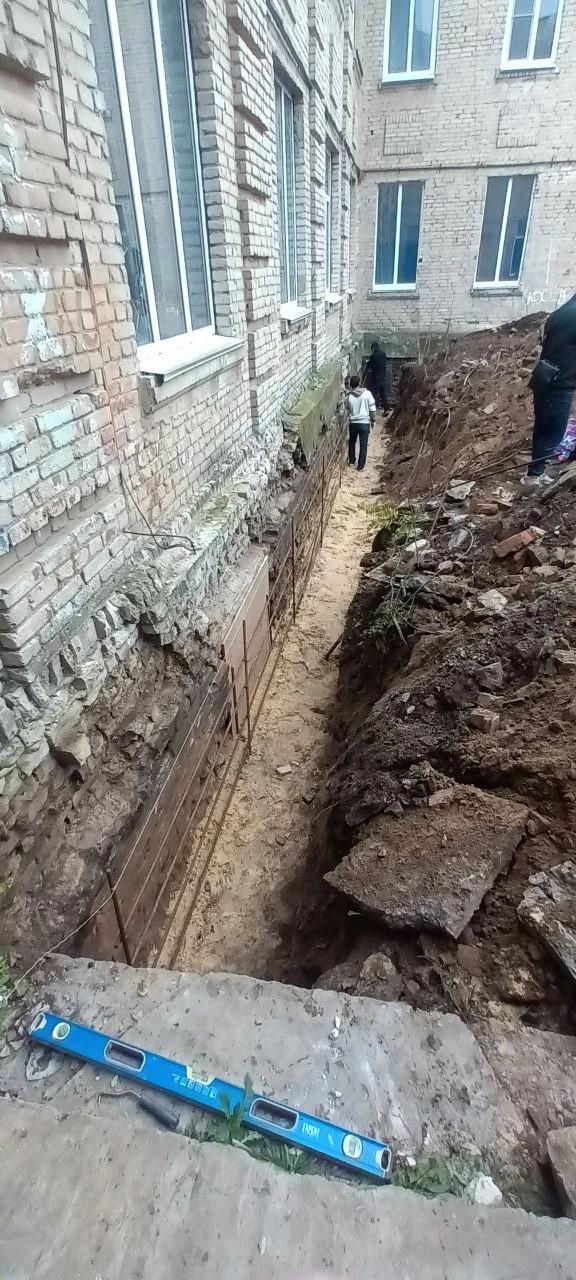

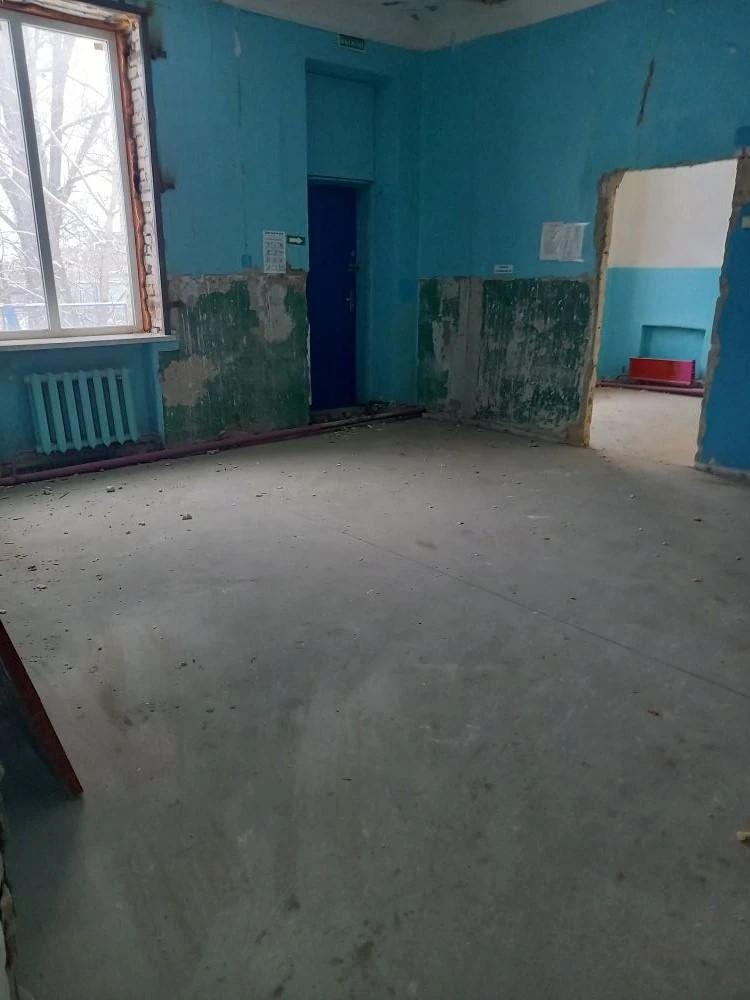

С 1 октября 2025 года в МОУ Гимназия г. Краснослободска начат капитальный ремонт здания, расположенного по адресу г. Краснослободск ул. Горького, 1а. На период 02.02.2026 года демонтирована кровля, полы 1 и 2 этажей, выполнена перепланировка 1 этажа (увеличен обеденный зал, возведены стены для школьных туалетов), выполнена стяжка полов, демонтированы двери кабинетов, поставлена древесина для конструкции крыши.
